一桥飞架三地,天堑变通途
港珠澳大桥,人类建设史上,迄今为止里程最长、投资最多、施工难度最大设计使用寿命最长的跨海公路桥梁。至此,港珠东西,长虹卧波,天堑南北,通途无阻。
圆梦桥、同心桥、自信桥、复兴桥
10月23日的伶仃洋上,从太平洋上灌入人工岛的海风,却拍不散建设者的满腔自豪和喜悦。这座大桥将港珠澳三地陆地连通横跨伶仃洋,从之前4小时的车程缩短到30分钟,历时9年艰辛建设,斥资超过1000亿,寿命长达120年,钢材用量,等同60座埃菲尔铁塔,10个鸟巢,抗台风16级,能承受30万吨巨轮撞击。业界称它是桥梁界的“珠穆朗玛峰”,英国《卫报》更惊呼,这是“新的世界七大奇迹”之一,一口气创造了400多项专利,获得6项世界之最。
建成时世界最长跨海大桥:港珠澳大桥全长55公里,是目前世界最长的跨海大桥。
建成时世界最长钢铁大桥:港珠澳大桥有15公里是全钢结构钢箱梁,是目前世界最长钢铁大桥。
建成时世界最长海底隧道:港珠澳大桥海底沉管隧道全长6.7公里。
建成时世界最大沉管隧道:沉管隧道标准管节,每一节长180米,排水量超过75000吨。
建成时世界最精准深海之吻:沉管在海平面以下13米至48米不等的深度进行海底无人对接,对接误差控制在2厘米以内。
建成时世界最深沉管隧道:港珠澳大桥海底隧道最深处在海底48米,而目前世界沉管隧道最深很少有超过45米的。
“世纪巨龙”蕴藏路宝力量
“今天是2016年的第3天,是我带领施工队抵达港珠澳大桥施工现场的第79天。珠海亚热带海洋性气候无时无刻不在考验着我们。今天海面上大雾弥漫,海风一如既往地肆无忌惮。施工现场所有的东西都用重物压住,海面上临边作业的同事稍不留神就很可能掉进大海,此时,仔细检查每位队友的安全带成了我工作的重中之重……”宁波路宝港珠澳大桥项目经理郝美军在2016年1月3日的日记中写道。恶劣的气象水文条件考验的不仅是施工工人,对路宝提供的核心部件——桥梁伸缩装置提出的要求之高,更是前所未有。

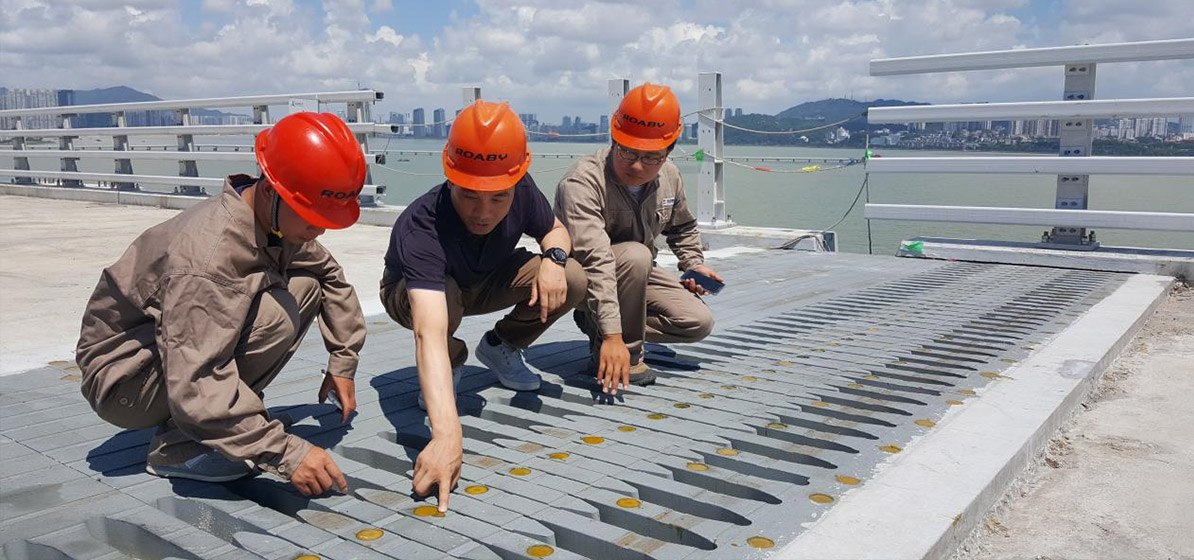

桥梁伸缩装置安装于两梁端或者桥台与梁端之间,能根据桥面的变形情况,自由伸缩,并保证桥面牢固可靠,使车辆通过时平顺,避免“桥头跳车”,并降低噪音。普通的桥梁伸缩装置只需要满足垂直、平行两个方向上的伸缩。由于港珠澳大桥桥梁主体工程大部分采用了钢箱梁柔性结构系列,加之受强台风、天文大潮等复杂气象水文条件影响,大桥连接处会产生更大幅度的上下、前后、横向、斜向等方向的伸缩变形。因此,路宝为大桥提供的多向变位伸缩装置能够实现多维变位。同时,其全球首创的环保降噪技术满足了十分苛刻的减噪、抗震等性能技术要求,进口模数式装置过车噪音在16分贝左右,路宝产品最低可达到2.5分贝。
全长近55公里的港珠澳大桥,桥面联接处的伸缩装置共85处。其中83处使用路宝集团的多向变位伸缩装置,只有两处使用的是进口产品。
路宝:做“超级工程”的“排头兵”
按照常规,桥面施工应该是先进行桥面铺装,然后安装联接处的伸缩装置。如果这样施工,伸缩装置的安装工期只需要五个月。但路宝人主动前置施工工序,先安装伸缩装置再进行桥面铺装,施工人员只能把所有设备和材料用船运到桥上,住在桥墩上的集装箱里,不仅施工难度和安全风险大大增加,而且工期也从五个月变成了三年多。尽管从经济成本角度来看,路宝集团因此多付出了超过1000万元的施工前置成本,但这一举措却为整个工程项目节省了近亿元的支出,并且显著加快了项目整体进度。
路宝:做“基建达人”的核心关节
由于大桥的海上部分是连续钢箱梁结构,留给产品的安装空间非常有限。如按常规的产品结构设计安装槽区的话,将大大提高加工难度及制作成本。为此,路宝集团技术负责人王博多次到大桥现场与客户、设计人员进行技术沟通,通过多次试验验证后,提出支撑肋板固定和与钢箱梁顶板锚固的超薄结构设计思路。这样一来,确保了伸缩装置可在钢桥面铺装层厚度范围内安装,大大降低了钢梁制作的难度和成本。
另外,大桥所处海域是中华白海豚自然保护区,存在着危化品泄露破坏白海豚栖息地的可能。考虑到这一点,路宝研发团队结合封水端头、集中排水管、错位排水口等结构,特别研发设立专用的收集系统,能有效防止异常物质泄露排入大海,保护了海上国宝的“一方净土”。
核心数据
全桥97%桥梁关节路宝造
量身定制超薄浅埋式伸缩装置
主动前置工序节省过亿建造成本
